管道通风安装部自成立后在集团领导和现场公司领导的大力支持下,在部长乔军的带领下,积极响应业主和监理单位号召,根据前期工作协调难度大,积极主动开辟施工作业面,目前在集团各兄弟部门支持和帮助下,管道通风部门的工程施工取得了一些进展,具体工程施工进度、施工质量情况如下:
一、施工进度
1、管道安装工程施工进度情况

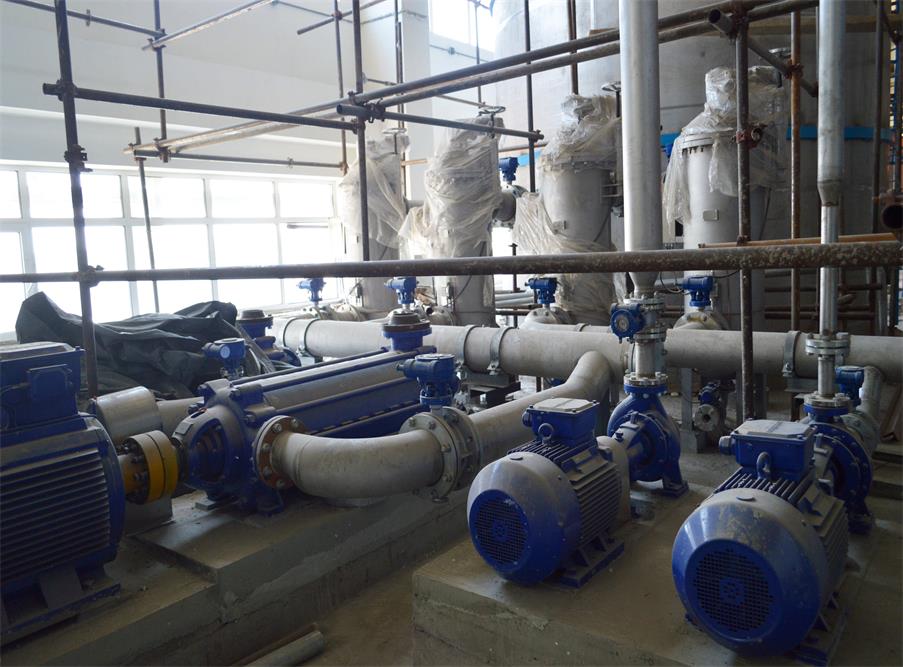

1)造纸车间工艺管道安装完成总工程量85%。
2)化机浆车间工艺管道安装完成总工程量90%。
3)污水车间工艺管道安装完成总工程量60%。
4)净水车间工艺管道安装完成总工程量60%。

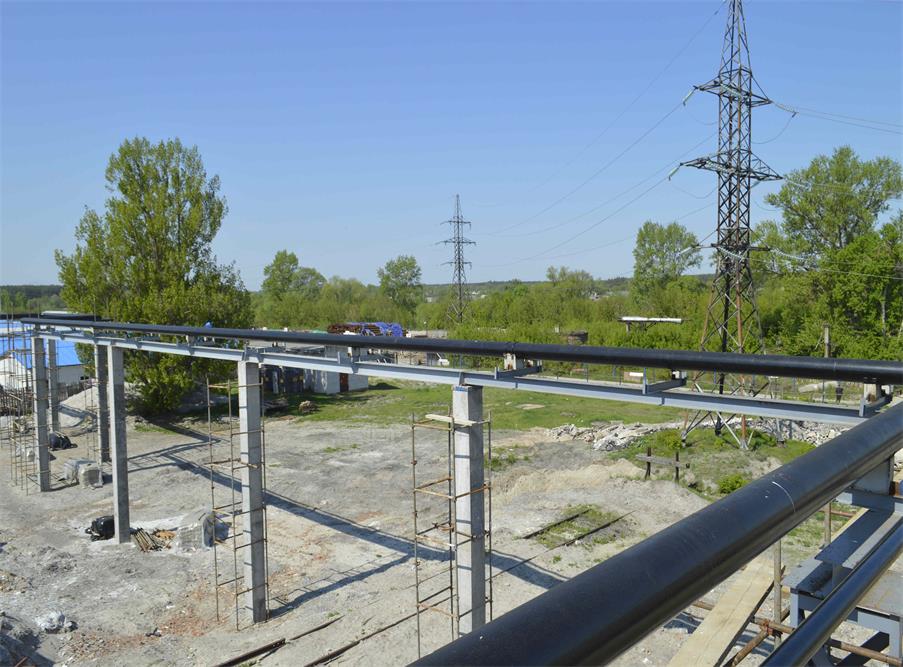

5)厂区管廊工艺管道、采暖管道、热力管道安装完成总工程量40%。

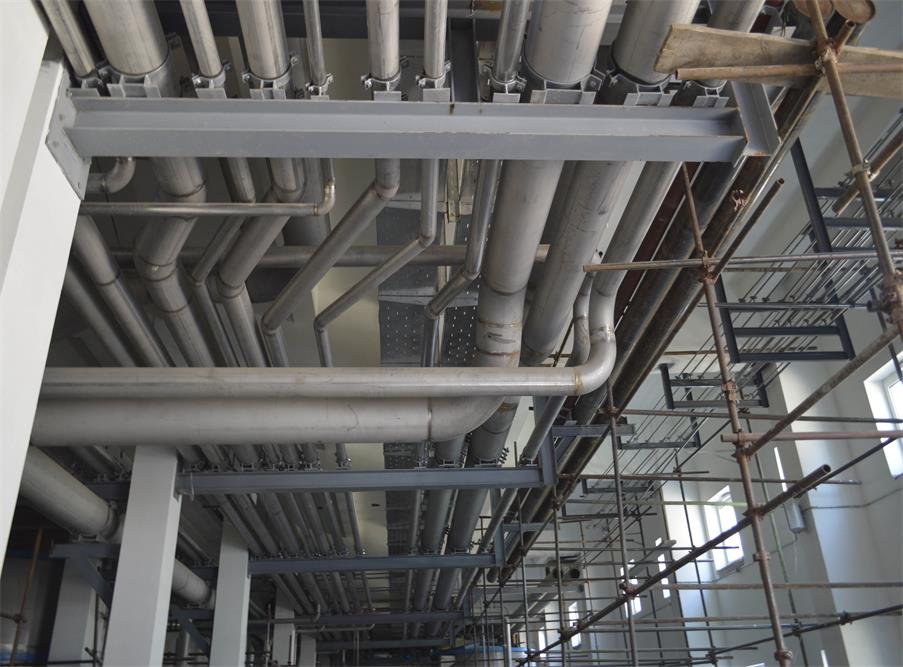

2、通风管道安装工程施工进度情况
1)造纸车间厂房通风管道安装完成总工程量40%。纸机通风制作40%,现场不具备条件安装。
2)化机浆车间厂房通风管道安装完成总工程量60%.
3)备木车间厂房通风管道安装完成总工程量60%.
4)碎解及浆板库车间厂房通风管道安装完成总工程量70%.
5)化学品库车间厂房通风管道安装完成总工程量50%.
6)汽轮机及锅炉房车间厂房通风管道安装完成总工程量70%.
7)成品库二厂房通风管道安装完成总工程量50%.
8)控制室综合用房厂房通风管道安装完成总工程量60%.
其余子项厂房通风管道已全部制作完成,因现场不具备安装条件,未安装。
3、保温防腐安装工程施工进度情况
1)造纸车间三个储浆塔保温圈与保温钉已焊接完成,待业主确认保温压型板颜色后进行保温。
2)化机浆储浆塔保温圈与保温钉已焊接完成,待业主确认保温压型板颜色后进行保温。
3)污水厌氧塔保温圈与保温钉已焊接完成50%,待业主确认保温压型板颜色后进行保温。
4)新厂电厂至老厂7#纸机蒸汽管道保温总工程量70%。
5)其它设备与管道需要检测验收合格后进行保温工作。
二、施工中解决的困难
1、自开工以来,管道通风安装部根据管材管件及仪表阀等部件到货情况,计划性安排施工,确保施工质量和进度。不仅做好本部门范围内的工作,而且积极主动配合土建冬季采暖工程施工,配合钢结构部门焊接管廊、搭设脚手架子工作,投入设备和人力帮助,为项目
的施工进度推进贡献力量,尽到了责任。
2、冬季施工中,在管道存放场地距车间远且公司运输车辆紧张情况下,部门工人采用自制专用炮车将每一条管道运入车间,保障管道安装正常敷设,通过全体人员的努力及车队的密切配合, 圆满的完成了管道计划性运输工作。
3、国内到货的管材管件、阀门、流量计等安装部件到货时间不统一,如等待全部到货后安装将会整体影响安装进度计划,经过部门与公司领导分析讨论,决定将管道安装分为阶梯形安装模式。首先根据到货的管材管件情况计划性展开安装,然后根据流量计、仪表阀到货时间再依次分为二次安装、三次安装,有效的保证了安装工期。
4、通风保温安装队成立后结合现场建筑物施工和图纸转化情况,在没有通风管道加工设备调试技术员指导下,独立调试成功共板法兰通风管加工生产线等设备,并自制部分专用工具,有序的进行着通风管道制作安装任务,为下一步的通风管道制作安装奠定了基础。
三、后期施工计划
1、管道施工计划
1)完成管材管件缺失尾项、系统漏项和厂区管廊管道安装。
2)结合流程图及工艺工程师建议,安装各车间管道取样阀和导淋。
3)焊接安装管道二次支架,为单机调试做准备。
4)压力管道探损试压准备。
2、通风管道施工计划
1)完成纸机通风管道安装
2)根据图纸转化情况和土建施工进度,完成所有车间厂房通风管道安装。
3)完成通风管道与设备部件连接,风压测试工作。
3、保温防腐施工计划
1)完成车间储浆塔和厌氧塔防腐保温工作。
2)根据车间和厂区管廊管道打压吹扫状况,合理安排完成所有设备及管道保温防腐工作。
根据目前工程进展及存在的一些问题,下一步我们将着重从以下几方面着手:一是按照质量管理目标,进一步落实施工质量管理制度,确保施工工程一次验收交接成功;二是抓紧剩余工作量施工,积极主动联系催促所需材料及时到厂,避免后期影响工程施工;三是积极准备试压工作,争取早日扫线、试水和试压,为后期保温工作创造最大作业面;四是积极主动配合俄方内业资料整理人员,及时做好设备安装验收交接工作,整体推进项目施工进度。
