轩辕集团白俄项目20万吨涂布白卡纸 钢结构部安装进度情况

2016 年 07 月 14 日

钢结构安装部主要负责轩辕白俄罗斯工地所有钢结构安装;白俄罗斯当地制造工厂产品的图纸交底、技术指导、验收等工作;所有钢结构屋面、栈桥屋面的彩板及包边的选型和二次设计等工作。

在集团领导和现场公司领导的大力支持下,在其他部门的大力配合及支持下,本部门积极努力,在多工种同时交叉作业的不利条件下,积极主动开辟施工作业面,本部门的工程施工取得了一些进展,现就我部门的工程施工情况做一简单汇报。

一、 钢结构工作介绍

钢结构部门的工作范围包括车间屋面钢结构,综合管廊钢结构,栈桥钢结构,避雷塔钢结构,钢制烟囱,造纸车间不锈钢吊顶,钢结构车间屋面彩板铺设,栈桥彩板铺设等等的安装工作。

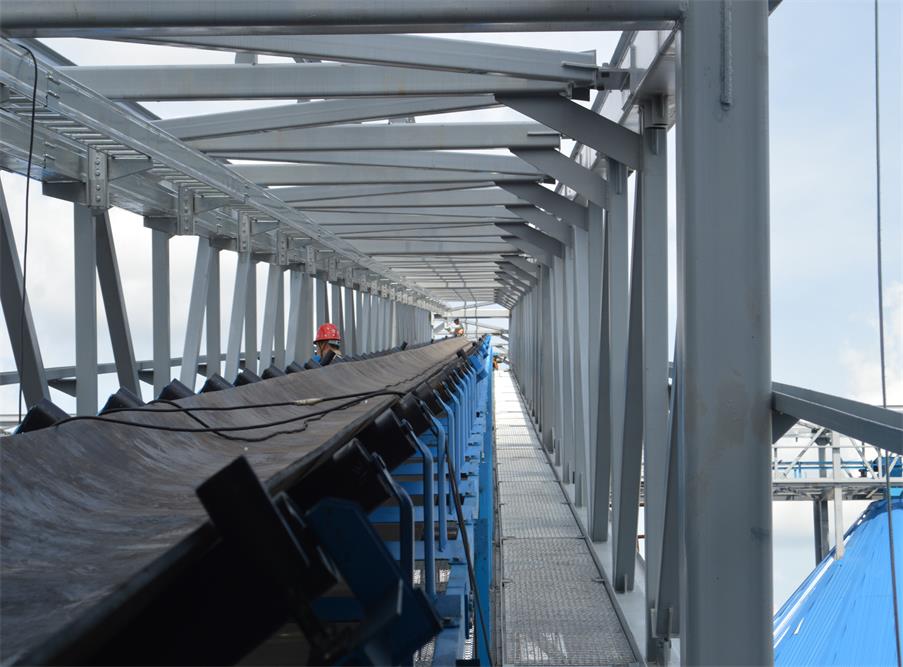

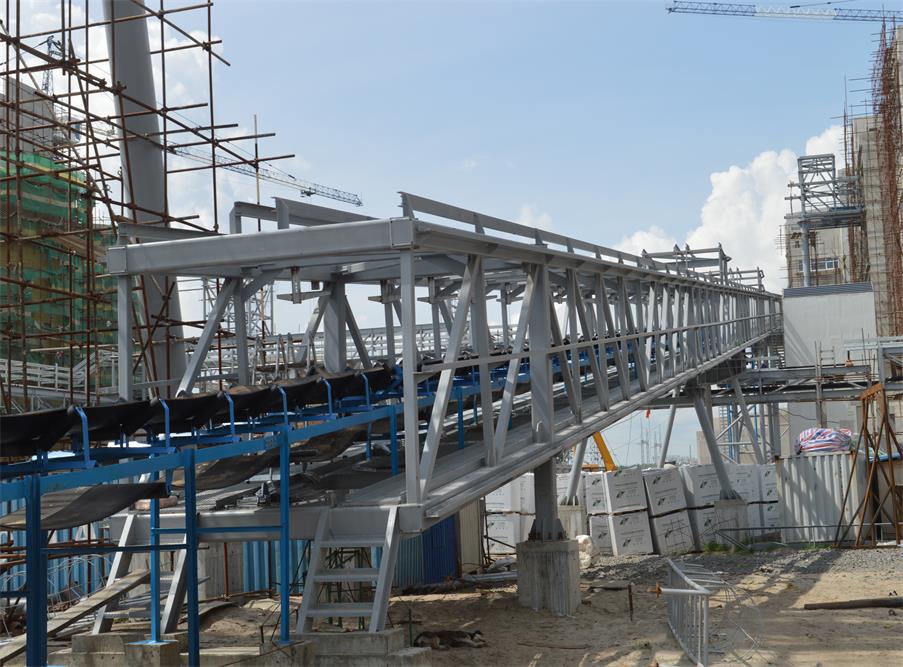

本工程钢结构总重约4300t。其中高52m、重达70t的烟囱钢制内筒为本厂最高点;本工程单片最重的钢结构为单跨度41m,重量65t的钢结构栈桥,栈桥最大吊装高度为42m;屋架梁钢结构最大跨度48m,整榀一次吊装;单层钢彩板安装面积约41500m2,复合钢彩板安装面积约8500m2

二、 工程施工进度完成情况

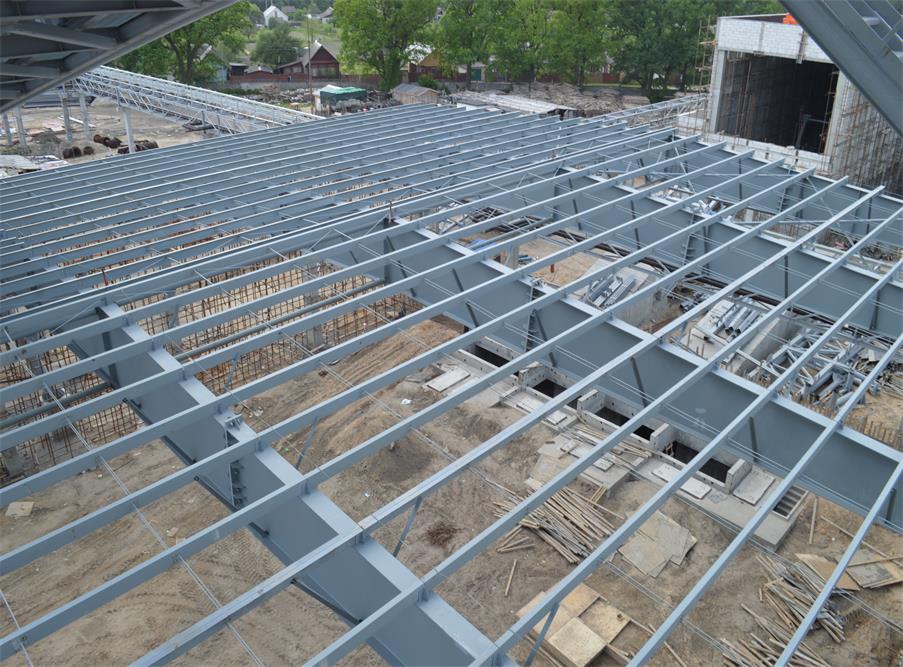

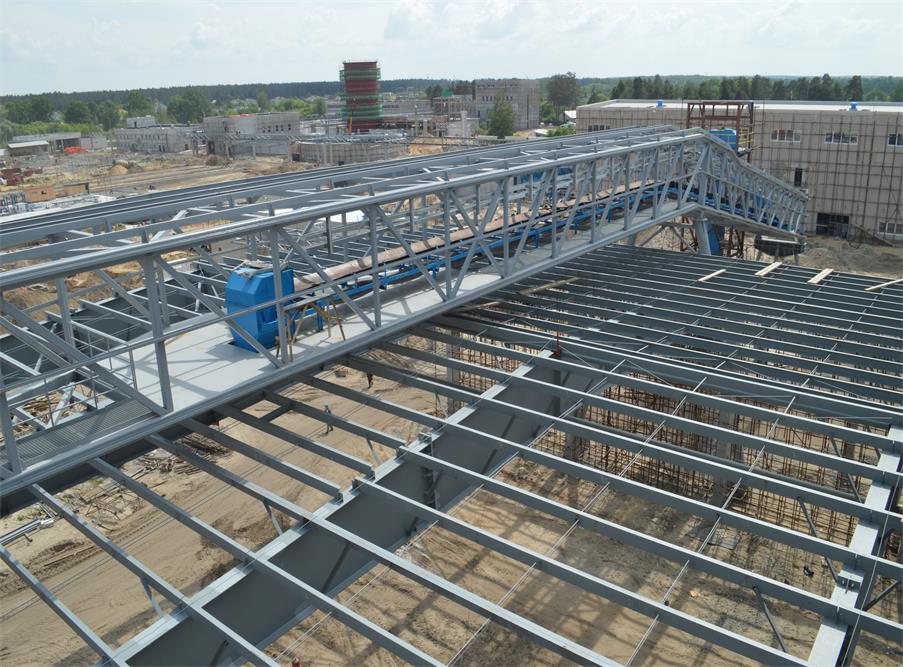

1、造纸车间钢屋面及屋顶彩板安装完成100%。

2、化机浆车间钢屋面及屋顶彩板安装完成100%。

3、锅炉及电站3车间钢屋面及屋顶彩板安装完成100%。

4、碎浆间及浆板库3车间钢屋面及屋顶彩板安装完成100%。

5、成品库一钢屋面及屋顶彩板安装完成100%。

6、成品库二钢屋面及屋顶彩板安装完成100%。

7、木片料仓2个钢屋面及屋顶彩板安装完成100%。

8、削片间钢屋面及屋顶彩板安装完成100%。

9、原木处理车间钢屋面及屋顶彩板安装完成100%。

10、造纸车间雨棚钢结构安装完成100%,屋顶彩板未铺设。

11、成品库一雨棚钢结构安装完成100%,屋顶彩板未铺设。

12、成品库二雨棚钢结构安装完成100%,屋顶彩板未铺设。

13、塔罐封闭屋钢结构安装完成100%,屋顶彩板未铺设。

14、化学品库雨棚钢结构安装完成100%,屋顶彩板未铺设。

15、碎浆间及浆板库雨棚钢结构安装完成100%,屋顶彩板未铺设。

16、污水处理清水池钢结构安装完成100%,屋顶彩板未铺设。

17、树皮棚车间钢结构安装完成100%,屋顶彩板未铺设。

18、造纸车间不锈钢吊顶钢结构完成100%,不锈钢板铺设完成10%

19、造纸车间屋顶风机钢平台完成100%

20、钢烟囱安装完成80%

21、综合管廊钢结构安装完成99%

22、中转仓库屋面钢结构安装完成70%,屋顶彩板未铺设。

23、污泥干燥间屋顶钢结构及彩板未开始安装。

24100201栈桥钢结构安装完成100%,彩板未铺设。

25100203栈桥钢结构安装完成100%,彩板未铺设。

26100405栈桥钢结构安装完成100%,彩板铺设完成80%

27100507栈桥钢结构安装完成100%,彩板未铺设。

28100305栈桥钢结构安装完成100%,彩板未铺设。

29100603栈桥钢结构安装完成80%,彩板未铺设。

30100604栈桥钢结构未开始安装,彩板未铺设。

31820119\128栈桥钢结构安装完成70%,彩板未铺设。

32、避雷塔钢结构组装安装完成50%

三、工程施工措施及困难

1、钢结构部自成立以来,人员少,工机具不足,施工现场交叉作业多,对施工进度影响比较大,为了工程建设的顺利实施,多部门争抢工机具和作业面的情况很普遍。我们积极创造条件,在公司领导协调的同时,自己想办法,制作工装,根据具体情况,随时改变作业计划和作业方法,尽量争取时间和作业空间,主动与土建部门配合,尽量使工人的工作效率达到最大化。

2部门领导结合工地的实际情况,尽量为工人工作创造比较好的条件,稳定工人情绪。在管理上以人为本,关心工人生活中存在的困难,时刻注意观察工人的工作动态,及时解决工人存在的问题。

不论是工作问题,还是生活问题,我们尽力为工人创造条件,让他们有一个舒心的工作心情,从而能有一个比较好的工作态度。这些不仅对工作效率,工作质量有极大的促进作用,同时对部门的施工安全有着极大的积极作用。

3、钢结构施工基本都在室外作业,风吹雨淋已成家常便饭,工作条件比较艰苦。夏季作业,室外紫外线照射强烈,每一个工人脸庞都被照射得黝黑,在安全帽上的紧固带的遮蔽下,每人的脸庞都留下一圈白印,形成鲜明的对比。冬季施工时,寒风刺骨,雨雪交加,工人们克服严寒天气,战斗在风雪第一线。

4、国内设计的钢结构图纸,属于概念性的指导图,必须有制作工厂转化为施工图才能制作和加工。由于本工程的钢结构属于大件,在国内制作后运输到白俄罗斯不仅成本高,运输困难,工期长,主要是制造资质很难过关。公司把钢结构制作的工作分包给白俄罗斯的一家工厂。图纸是半成品,要想转化为施工图,白俄罗斯工厂首先要熟悉我方图纸,由于语言,习惯,规则,材质等问题的差异,公司起初走了不小的弯路。

后经过钢结构技术人员不懈努力,不仅与工厂沟通融洽,而且克服很多的困难,驻厂解决具体的图纸问题。在产品质量上,我方技术人员积极与白俄工厂进行技术交流。白俄罗斯工厂对我方工程师的技术水平,对质量品质坚守的精神非常认可,最后成为了愉快的合作伙伴。

5、钢烟囱的安装需要一个非常专业的技术队伍,钢结构部门没有这方面的技术工人,也没有人员熟悉钢烟囱的安装技术,安装工机具的配置,以及不熟悉钢烟囱的安装工艺要求。为了加快完成公司领导部署的任务,极大程度上降低施工成本。钢结构部门从领导到工人,大家一边查找资料,一边琢磨和准备。钢结构部长利用回国休假期间,自费开车到专业设备供应商处,了解专用顶升设备的性能、构成、吊装工艺等,并带领工程师一起,制定了详细的施工方案,为烟囱顺利施工做出了很大的努力。

四、今后施工计划

1、钢结构施工计划

本工程钢结构的安装任务剩余中转库屋顶钢结构、污泥干燥间屋顶钢结构和钢烟囱等三项主要钢结构的安装任务。根据目前的施工进度,预计6月底可以全部完成。

2、屋面彩瓦铺设

本工程屋面彩瓦铺设工作主要有中转库、干燥间、树皮棚、雨棚和栈桥封闭。

彩瓦的铺设工作量比较大,特别是栈桥封闭彩瓦,高空作业,没有脚手架施工,工人不但冒着严酷的紫外线照射,还要在高空作业,难度很大。我们要在保证施工安全的前提下,尽量加快施工进度,确保项目如期完成。
