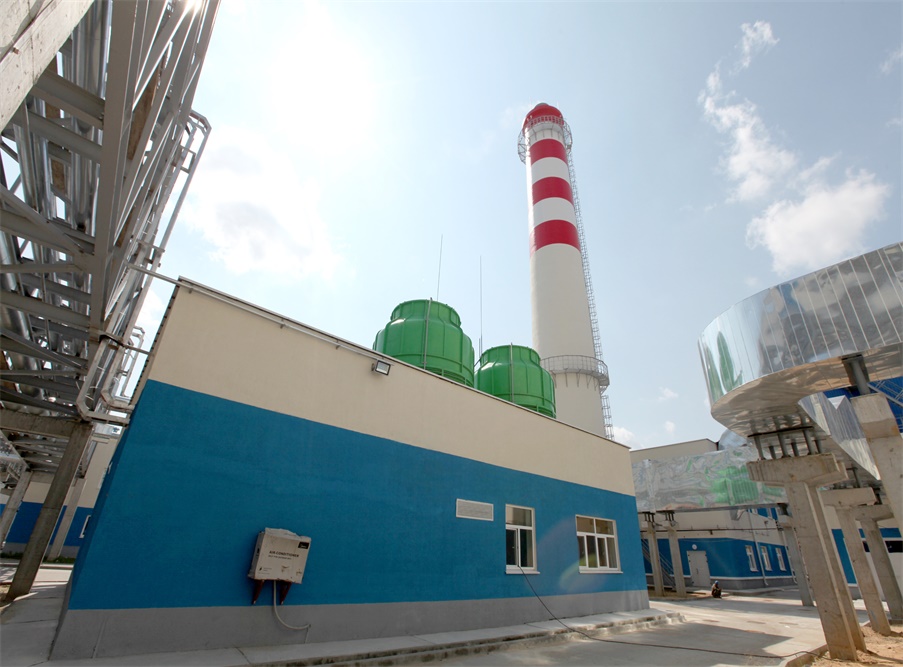

2017年8月4日上午11点造纸车间和热电车间送电完成,厂区各车间送电工作的完成标志着全厂电气施工全面进入带电调试阶段。对我们轩辕集团承建的白俄20万吨涂布白卡纸项目工程进度是一个里程碑式的节点。

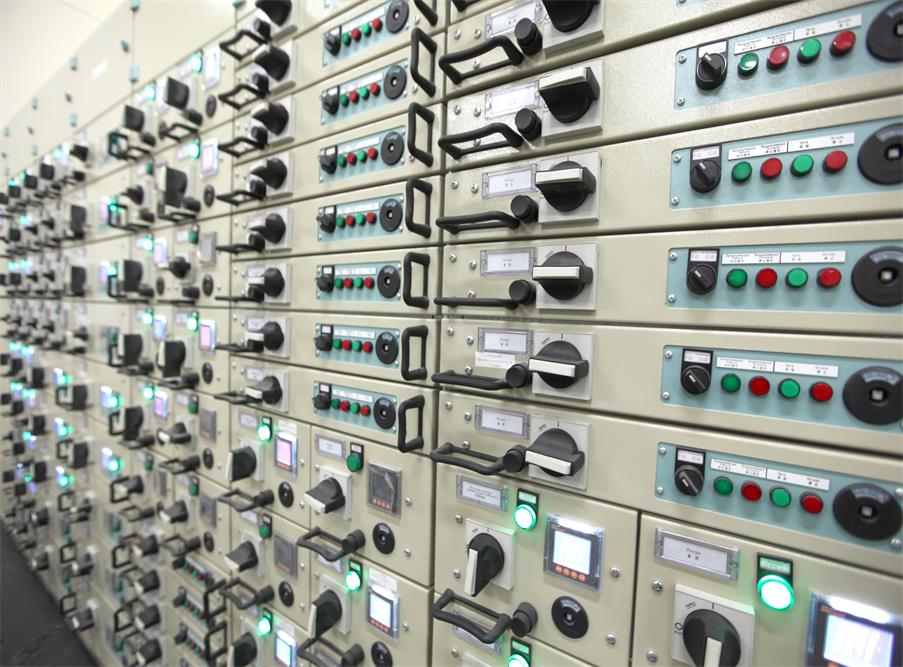

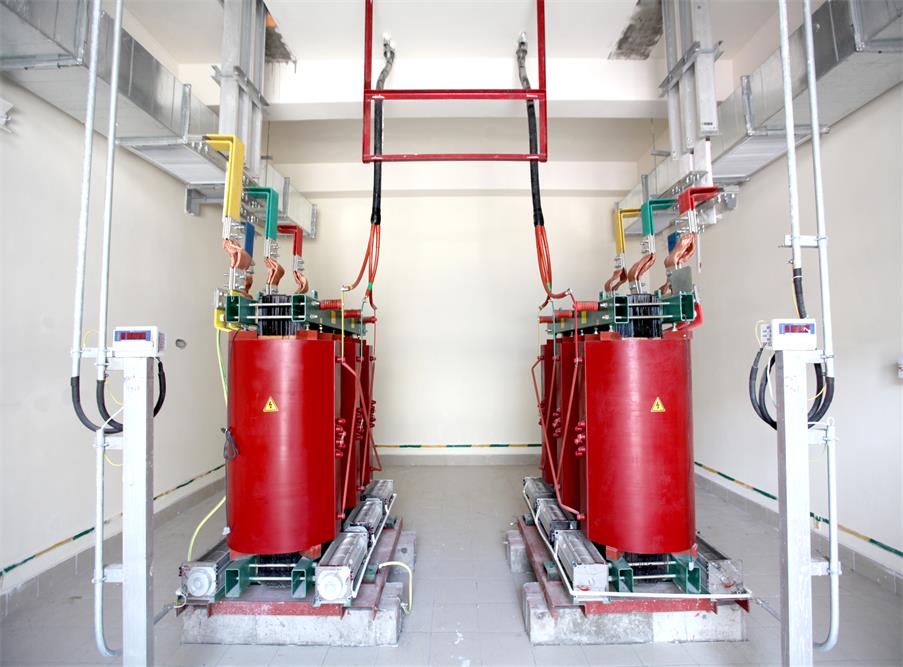

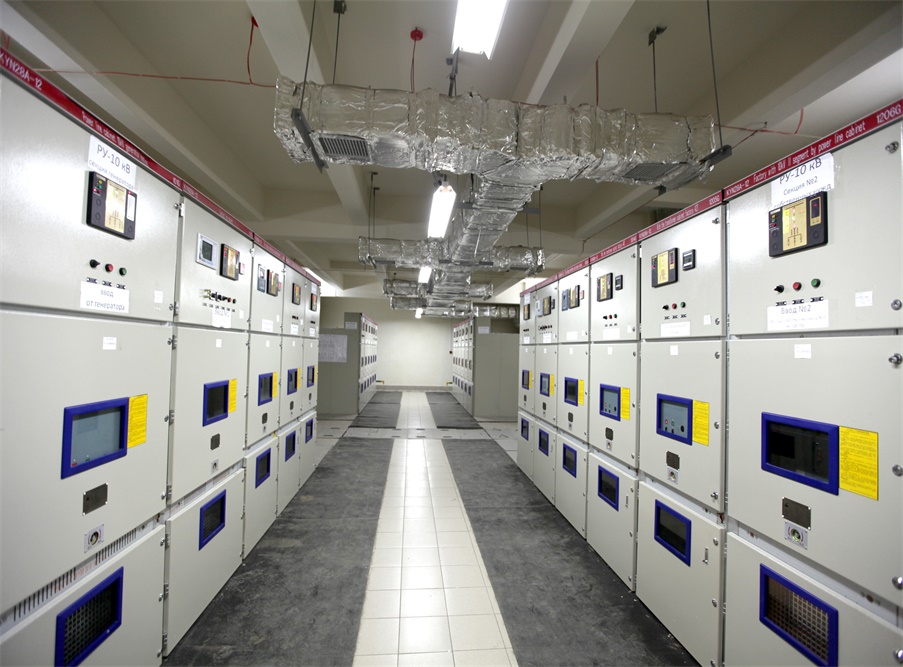

我们轩辕集团是一个拥有雄厚实力的企业,但是做造纸生产线尤其是在白俄罗斯搞项目建设我们轩辕集团是慎之又慎。无论是从选择设计公司,还是选择生产厂家等等都采用了一流的公司一流的产品。供配电设备设计由中国轻工业国际设计公司设计,低压柜采用智能MCC控制的西门子8PT柜型,主要元器件选型都是西门子品牌。高压柜采用的KYN28柜内配西门子真空断路器,ABB综保装置、智能操作显示装置。生产厂家通过招标的形式定由国内技术水平较高的知名的上海上器集团生产。从设计到整个生产过程白俄业主方都进行了全程跟踪,白俄业主方非常满意中方的设计方案和供配电设备的配置,认可中方安装工人的技术水平。同时,白俄业主方也提出了许多宝贵意见,在中白双方技术人员不断交流下,使整个电器安装工作达到白俄国家电气设备安装规范。这在白俄罗斯全国都是仅有的。
从2015年9月份第一批电气安装工人到场,到2017年的8月4日造纸车间和热电车间送电完成,历时整整两年的电气安装进入到了带电调试阶段。两年的时间是漫长的,期间包含了许多不可控的因素,包括图纸必须通过白俄设计院的转化施工,安装必须符合白俄罗斯的安装规范。通过与白俄业主以及白俄设计院的一次又一次的技术交流,为符合白俄设计安装规范我们对设备安装改了一遍又一遍。克服各种安装难题,最终达到白俄电气安装规范。电气设备安装历时两年的时间确实有点长,同等产量的项目在国内从安装开始到调试开机最多也就六个月的时间甚至更短。这与白俄现场的很多条件限制有大关系。比如图纸转化、电缆敷设的施工要求,电缆桥架的整改等等,使安装施工耽误了半年多的时间。白俄业主方经常邮件催促项目进度,可却选择性的忽视自身的问题所在。我们只有实干、苦干,努力把项目做好,意味着离开机的目标更近了。
我们有诚意与白俄业主方合作,有信心把项目交产。我们的努力最终会有一个好的结果。送电工作的完成,调试计划的进行就是我们最好的证明。
